摘要(系统识别):

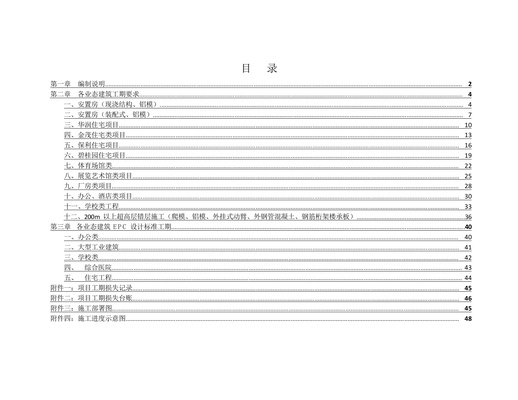

目录
第一章编制说明.
2
第二章各业态建筑工期要求
4
一、安置房(现浇结构、铝模)
4
二、安置房(装配式、铝模)
7
三、华润住宅项目
10
四、金茂住宅类项目,
13
五、保利住宅项目
16
六、碧桂园住宅项目
19
七、体育场馆类…
22
八、展览艺术馆类项目
25
九、厂房类项目…
28
十、办公、酒店类项目
30
十一、学校类工程心
33
十二、200m以上超高层错层施工(爬模、铝模、外挂式动臂、外钢管混凝土、钢筋桁架楼承板)
36
第三章各业态建筑EPC设计标准工期
.40
一、办公类
40
二、大型工业建筑
41
三、学校类…
42
四、综合医院.
五、住宅工程.
44
附件一:项目工期损失记录
45
附件二:项目工期损失台账
46
附件三:施工部署图…
45
附件四:施工进度示意图
48
第一章
编制说明
1.
项目总工期基本要求(分为住宅类、学校类、办公楼酒店类、场馆类、医院类、厂房类)按层数划分
区间。
本手册工期,是指自开工之日起,到完成各分部分项所包含的全部工程内容并完成竣工验收之日止的
日历天数(包括法定节假日);包括三通一平、打试验桩、地下障碍物处理、基础施工前的降水和基坑支护
时间、竣工文件编制所需的时间。
本手册所包含工程类别分为:住宅类、学校类、办公楼酒店类、场馆类、医院类、厂房类等。
本手册所包含工程结构类型为:框架结构、框剪结构、核心筒结构、装配式混凝土结构等房建类工程,
未包含基础设施工程。
2.本手册所表述的工期为在保证质量、安全的情况下,周转材、人力、机械等均为合理投入的前提下
工期,相应费用不超过各项目责任书中相应指标要求。地上部分木模原则上周转次数不少于8次。
3.本手册工期综合考虑了冬期施工、雨季施工、一般气候影响、常规地质条件、中高考影响和节假日
等因素;不包括因不可抗力造成的工期延误,因设计变更或建设单位原因造成的工期延误,基础施工遇到
障碍物或古墓、文物、流沙、溶洞、暗滨、淤泥、石方等需要进行基础处理,因拆迁、地下管线改移未完
